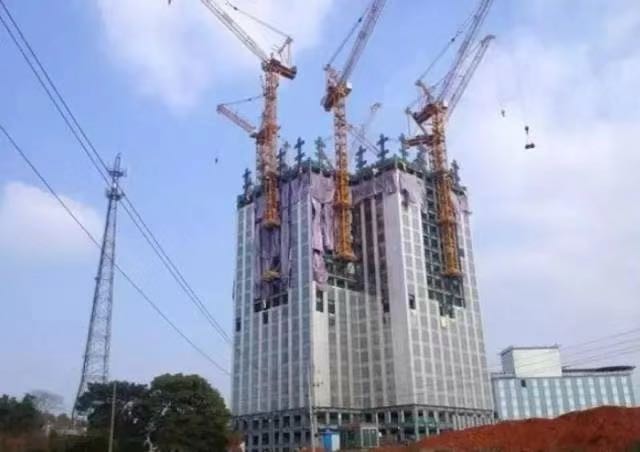

美国中文网报道:据ABC新闻网站11日报道,中国的远大可建公司在短短19天的时间内,建成了一栋57层高的楼。公司以一天3层的速度,在长沙建起一栋57层的高楼。据施工方介绍,这栋名为“小天城”的高楼于2月17日封顶,楼高200多米,建筑面积18万平方米,包括3.6公里的步行街、19个10米高的大厅,可容纳4000人的工作场所以及800户住宅。一幢楼减少15000车混凝土运输没有扬尘楼内空气比室外洁净100倍楼内空气100%取自室外无交叉污染PM2.5过滤99.9%外墙20公分保温4层玻璃窗新风热回收冷热电联产节能80%每年减排二氧化碳约1.2万吨减排PM2.5约46吨
2020
-
08
-
28
浏览次数:531
【16大问题】存在问题1:住宅厅房应考虑各室的空调机位,便于室外机的安装、维修、机座应考虑容积宽阔,大功率室外机也可以安装。室内机和室外机平台相距过远,避免室外连接管路过长,影响楼宇的外立面美观。解决措施:设计中充分考虑。存在问题2:烟道设计时,应考虑厨房内管线的避让;现管理 的楼盘有管路在烟道的出风口处通过,造成无法安装排风管。如:帝景、骏中区的户型均有此现象。解决措施:设计中充分考虑。存在问题3:别墅平台、平台应预留太阳能热水器的机位。现管理小区的业主自装太阳能热水器具越来越多,也符合国家节能趋势,为便于管理,建议设计时考虑机位统一放置。 解决措施:不采用其做法。存在问题4:设备设备房应预留承重钩(如:水泵房、消防泵房、采暖机房、锅炉房、电梯机房等设备的天花内预埋挂钩),便于重型的机械设备拆装维修。 解决措施:采用其做法。由设备专业提供土建设计条件,由结构专业出图。存在问题5:各楼栋大堂玻璃门采用对角装饰夹,配廉价地弹簧,不适合北京地区风大的使用环境,被损率达到60%,应采用类似麦当劳大门设计方案,既带框玻璃门配优质的闭门器。 解决措施:采用其做法。存在问题6:配电室现安置在地下室,地面应高于楼道的地面或在室内门口制作防水台阶。 解决措施:采用其做法。存在问题7:空调孔板设计不详。 解决措施:1)客厅出阳台空调孔与阳台...
2020
-
08
-
27
浏览次数:636
一、因施工原因造成的问题部门、专业间配合类(4大问题)存在问题1:女儿墙、沉厕管井侧墙、屋面天窗壁等,大多是在钢筋混凝土板上为砌筑的砖或砌块墙体,砌体和混凝土两种不同材料界面处易形成裂缝,造成漏水。解决措施:所有建筑要求做泛水处,均采用现浇混凝土泛水,泛水高度如建筑无特定要求的,按200高。存在问题2:梁与板混凝土强度等级不同,施工不便。 解决措施:同时浇筑的梁、板混凝土强度等级应一致。存在问题3:地下室后浇带要在至少60天后方可浇筑,但地下室外墙的防水及基坑回填工程却需要先行施工,如何处理。 解决措施:地下室外墙后浇带处,在外侧设一通高预制钢筋混凝土板,该板置于地下室外墙防水层内侧,建筑设计需考虑该处的防水做法,结构设计需考虑该板在后浇带尚未浇筑前用于拦挡回填土。存在问题4:有些墙垛的尺寸太小,不便于砌筑且质量不宜保证。 解决措施:与混凝土墙、柱相连的墙垛尺寸≤120×120或某一边长小于120时,采用现浇混凝土墙垛。解决现浇混凝土楼板裂缝类(6大问题)存在问题1:屋面板混凝土强度等级偏高,易产生裂缝而漏水。解决措施:屋面结构混凝土强度等级尽可能≤C25级。存在问题2:地下室底板混凝土强度等级偏高,易产生裂缝而漏水。 解决措施:施工周期较长的大体积混凝土(如地下室底板、外墙等),设计时宜考虑混凝土的后期强度,可采用不少于60天龄期...
2020
-
08
-
27
浏览次数:747
“沙”与“砂”的区别....??? 一、“沙”是形容比较细粒径的砂,多用于书面及文学中。而“砂”是指粒径较大一点的砂,多用于较严谨的科研中。如:“沙滩”、“沙漠”、“沙漏”、“飞沙走石”等;土木工程中混凝土拌和用“砂”(不管多大粒径的)。 二、沙和砂在意义上有相近之处,都是指具有颗粒状态的石粒以及形状类似这样石粒的其他物质。但是沙与砂还有不同的含义,一般沙是指自然形成的石粒,比如河沙、沙滩。砂是指矿石粉碎形成的石粒。 区别如下: 1、从汉语角度看:“沙”意指“水中散石颗粒”。一般从水中获得的细微颗粒状散石或与水有关的,均用“沙”表示,如“泥沙”“沙滩”“沙泉”等,但“沙漠”却不同。“砂”意指“石之细碎者”,泛指细碎如砂的物质。 2、从字面上讲两者不同,一个和水有关一个和石有关。 3、砂可以是人工机械加工而成,而沙不可以。 在英文中都书写为sand,无区别。“沙”经常出现在我们的日常生活中,什么沙漠、沙滩、沙尘暴等等,而“砂”字出现的频率相对较少,有时候我们会在某篇文章、文献、朋友圈中看到有“河砂”的写法,是错别字?还是另有门道?那么两者究竟有什么区别呢?下面我们一起来了解一下。“沙”:通常是指非常细碎的石粒,与自然、天气、气象有关。例如:风沙、沙尘暴、沙漠、沙滩等等,“沙”因为非常细碎才能够被大风吹起。与声音有关...
2020
-
08
-
24
浏览次数:974
概述一、工程概况工程名称:某商住楼工程工程规模:本工程为六层砖混结构,建筑总面积8000平方米。建设等级:抗震七度设防,建筑结构安全等级为二级,建筑合理使用年限为50年。二、监理机构及监理业务范围1. 监理机构组成项目监理工程师均为从事多年设计工作的专业技术人员和具有多年基建项目管理经验管理者,从事监理工作多年。2. 监理业务范围通过目标规划、动态控制、组织协调、信息管理、合同管理等方面的监理工作,确保实现白花镇曼乡名苑商住楼工程项目的投资、进度、质量及安全方面的预期目标。3. 监理工作依据(1) 依据中华人民共和国建筑法、工程建设质量管理条例及建设工程监理规范和相关的法律、法规;(2) 依据项目的设计图纸、文件等技术资料;(3) 依据监理合同文件、施工合同文件、业主批准的监理规划及建设工程项目相关的文件。 投资、工期及质量的控制措施和效果一、投资控制措施及效果1. 施工过程中的投资控制项目的投资控制是一项主要任务,它贯穿于工程建设的各个阶段,贯穿于工程建设的各个环节。费用是评价工程建设的一项重要指标。为了能够更好地控制投资,监理部主要从以下方面进行控制:① 各专业监理工程师对施工图纸概预算进行详细审查;② 在审查施工组织设计及施工方案时,对施工技术、施工工艺和施工方法进行重点审查,寻找最...
2020
-
08
-
17
浏览次数:739
外窗渗水是建筑工程常见的施工通病之一,后期维修难度大。为防止外窗渗水通病发生,本工程通过五项对策的实施,取得较好效果,分享给大家参考借鉴。 一窗洞构造窗洞企口应外大内小,使窗洞下部内侧高于外侧,防止雨水倒灌。土建应与门窗图纸对照后确定窗洞尺寸,洞口一般比窗框大2-3cm左右为宜,使用木模板时,可在窗台部位的模板下压入1-2cm厚木条。为减少模板弹性变形影响,窗洞在深化时可增大4-10mm。外窗台向外放坡可使雨水排出,防止积水,坡度不小于5%。压顶可以在制作时做出坡度,也可以通过后期抹灰找坡,抹灰找坡应考虑经过放坡后抹灰面与窗框交界面是否低于室内窗台,是否高于排水孔。压顶与过梁尺寸需根据洞口大小、墙体厚度、抗震烈度等因素确定。 二滴水线和鹰嘴鹰嘴和滴水线能有效防止雨水倒流,减少窗户渗水风险,飘板、窗楣、防雨棚均需设置。滴水线宽度不小于15mm,深度不小于10mm,应在距墙2-3cm处断开。贴面砖滴水线施工时需注意,立面砖要压在底面砖的外侧,立面砖底部可稍低于底面砖。防雨棚、飘板、空调机板上部需做结构放坡,坡度不小于5%;滴水线应沿外边缘三面布置,滴水线应贯通连续,中间不可断开。 三外窗填缝外窗填缝应连续饱满,一次成型,不得中断或不均;缝隙大于5cm时应用细石混凝土填充。溢出的应在发泡剂固化前塞入缝内,凹入缝隙5-8mm,严禁固化后用刀切割。JS防水剂不少...
2020
-
07
-
24
浏览次数:625

材料要求1、本工程回填采用素土回填(局部为灰土),回填材料必须送检,检测其含水量以及最大干密度,检验合格后并应符合以下要求才能投入使用。2、碎石类土、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可用作表层以下填料。其最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动辗时),含水率应符合规定。3、粘性土应检验其含水率,必须达到设计及施工规范规定要求方可使用。4、盐渍土一般不可使用。但填料中不得含有盐晶、盐块或含盐植物的根茎并符合《土方与爆破工程施工及验收规范》附录一表1~8规定的可以使用。5、土:使用前应过筛,其粒径不大于50mm,不得含有有机杂质、冻土。最优含水率(重量比)应符合规定:砂土:8-12%;粘土:19-23%;粉质粘土:12-15%;粉土:16-22%。施工及安全注意事项1、进入施工现场要戴好安全帽,并系好帽带,严禁吸烟打闹及酒后作业。2、回填土前,应由专人检查基坑有无坍塌现象,过程中应有专人看护。3、运输过程中,车库不得停放在距离槽边2米范围内,严禁汽车直接倒土入槽,夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚。4、施工时,应注意保护定位桩、轴线桩、标高桩,防止碰撞位移。5、防止回填土下沉:因虚铺土超过规定厚度或冬期施工时有较大冻土块,或夯实不够遍数,甚至漏夯,坑底杂物清理不干净,易导致回填土下沉应予防止。6、防止管道下部夯填不实:管道...
2020
-
07
-
23
浏览次数:624
